十个月的“蓝海速度”

  在江苏省南通市的海滨之地,中国能建江苏院总承包的中国石油蓝海新材料项目如明珠升起,以绿色为墨、创新为笔,绘就高端聚烯烃新图景。百万吨乙烯破土而立,POE、FDPE等新材料将奔赴集成电路、航空航天的广阔天地。而在这片热土深处,220千伏总变电站如强劲心脏,以电流为血脉,将绿色能源精准输送至每套装置。钢铁骨架擎起智能电网,静默中奔涌澎湃动力,为乙烯裂解与新材料合成注入不竭能量。

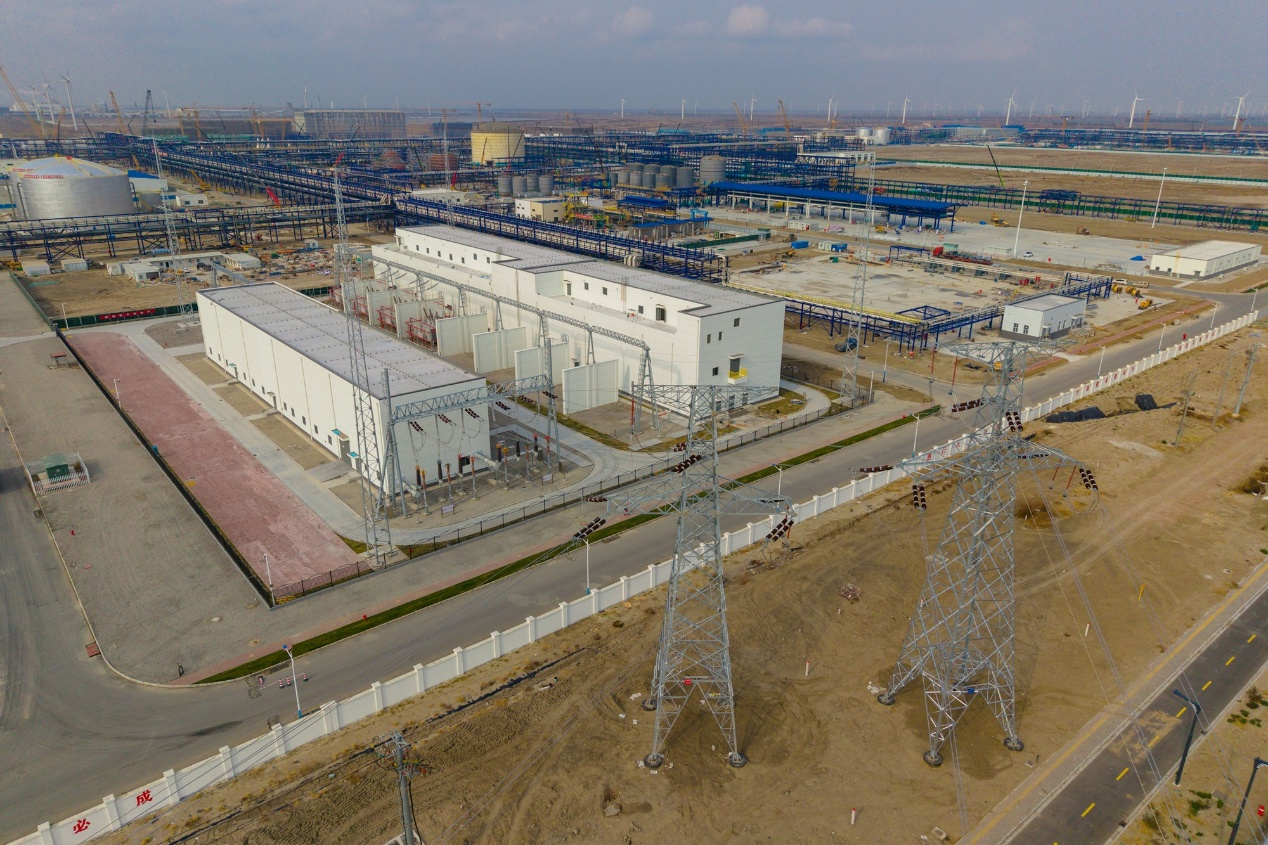

蓝海新材料220千伏总变电站鸟瞰图


  截至2026年8月30日,蓝海新材料220千伏总变电站已安全稳定运行240天,为百亿化工园区提供坚实电力保障。作为总承包单位,中国能建江苏院仅用10个月便完成了从开工到受电的全部建设任务,以实干履约创造了“蓝海速度”。那些日夜兼程的日子,至今历历在目。

  马红丽的“图纸战争”

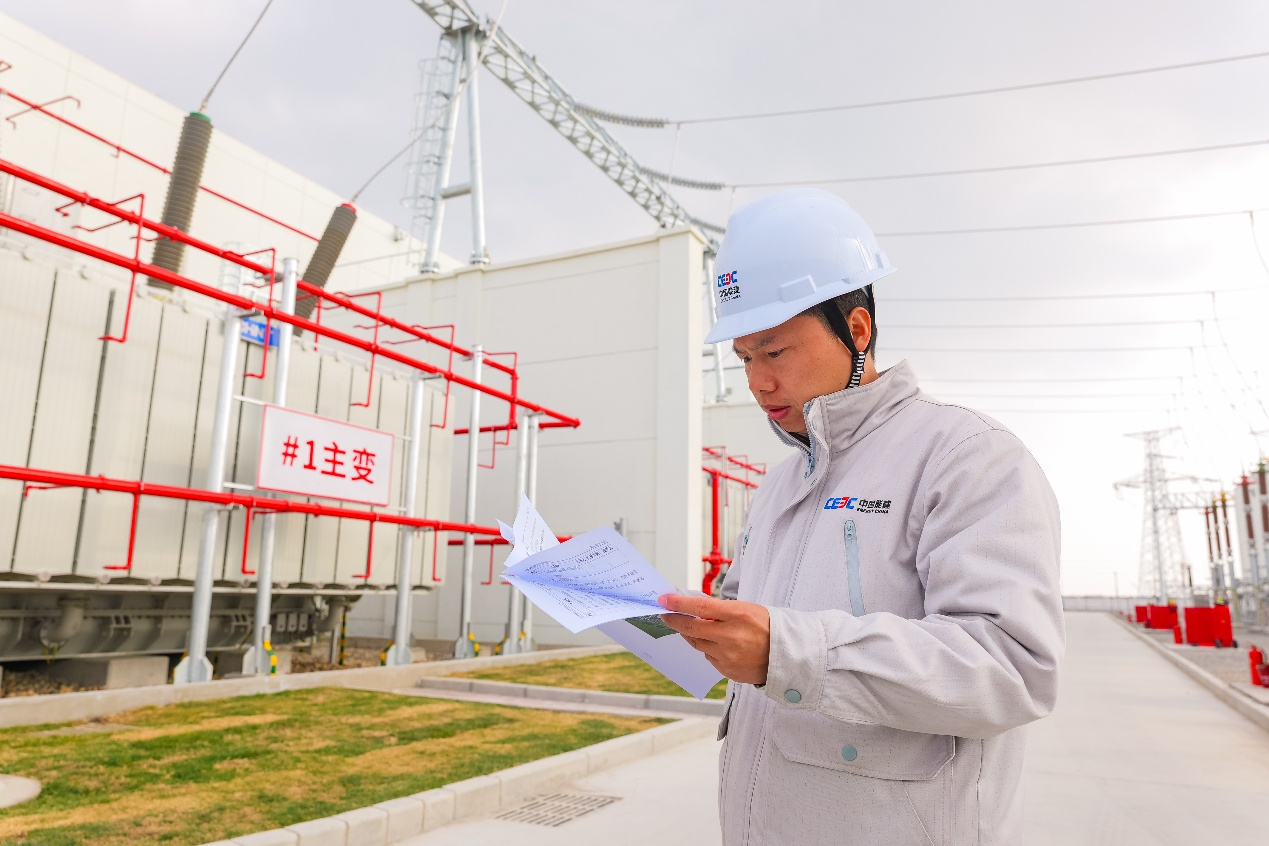

设计经理马红丽在审核方案


  时钟拨回至2024年冬天,蓝海新材料220千伏变电站明确了最终投运时限,设计经理马红丽心知肚明,一场硬仗已迫在眉睫。这个项目规划配置4台150兆伏安主变压器,2回220千伏出线、21回35千伏出线,配套建设两栋配电装置楼。同等规模的工程,常规施工图设计周期最少需要六个月,可项目工期已经锁死,留给设计团队的时间也不足四个月。

  工期本就紧张,但项目设备尚未启动招标。为守住设备选型技术关口,马红丽牵头组织多轮技术对接会,开展常规电容器与SVG装置的造价和性能对比论证,理清在线绝缘监测系统的配置范围,明确消弧线圈配套并联中电阻、小电流选线装置的联动逻辑。确保每一套方案既贴合中石油园区日常巡检、应急操作习惯,又完全满足国网变电设计强制条文。

  为保障多专业配合顺畅,马红丽同步制定分级设计进度计划,统筹电气一次、二次、建筑、结构、水工、暖通各专业同步开展工作。她全程把控图纸绘制、内部校审及意见修改的每个环节,并主动出击,协调专业之间资料互提的卡点,解决跨专业配合难题。

  2025年春节的余温尚未散尽,第一批土建施工图便已定稿交付。在现场项目部,马红丽把厚厚一摞图纸放到项目总包经理吴新涵的办公桌上。吴新涵抽出图纸目录扫了一眼,抬头直言,“桩基完成之日,就是两栋配电装置楼基础开工之时,主体结构图纸必须及时跟上。”马红丽点头回应,“任何问题,电话、微信随时联系,我随叫随到,设计会全力保障现场。”直来直去、没有客套,设计统筹与总包管理的两位负责人,在这一刻完成承诺与信任的交接。

  赵辉的“分秒必争”

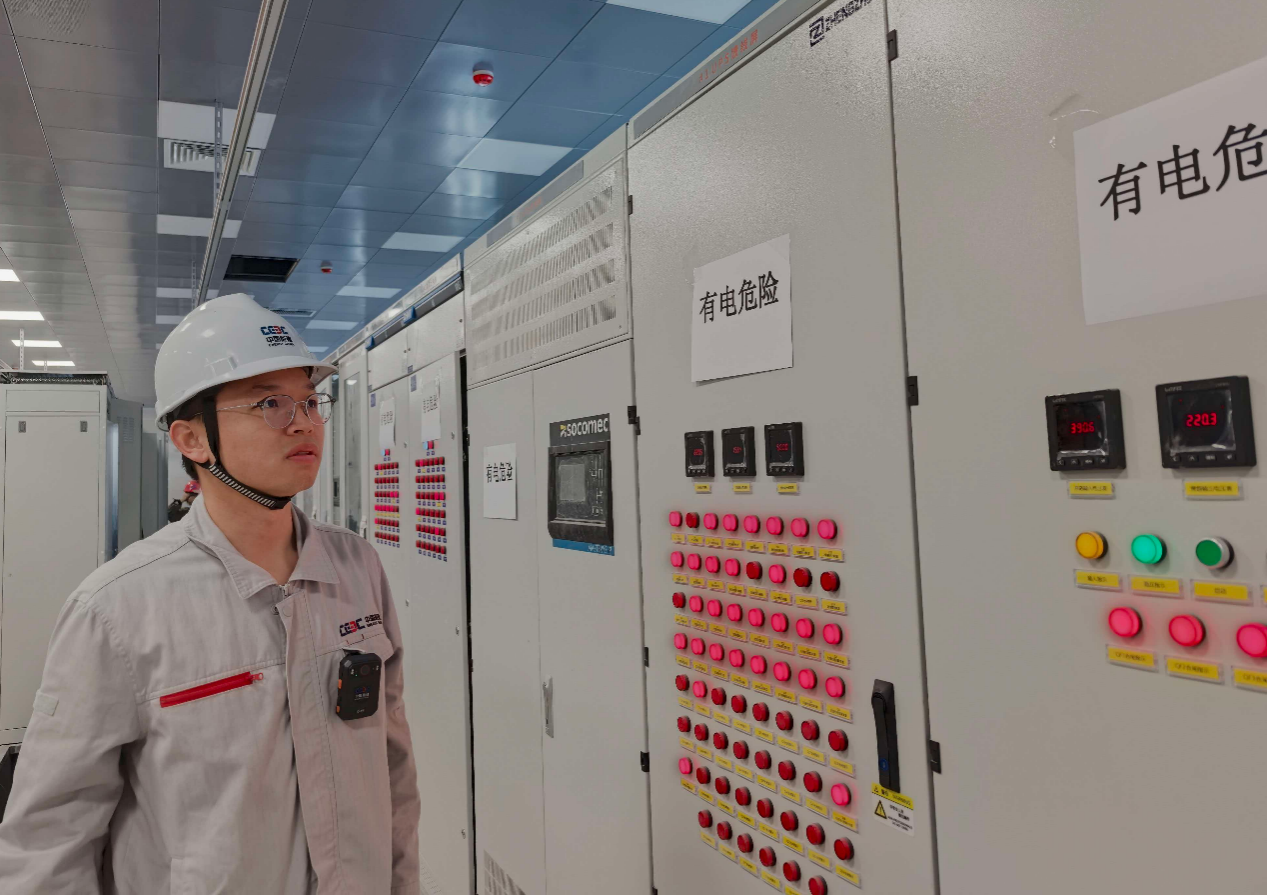

施工经理赵辉在二次设备室施工巡查


  施工经理赵辉的工作内容用一个字就能概括——“盯”。盯人员够不够、盯材料到没到、盯工作面有没有闲置、盯两个专业在同一个地方会不会“打架”。他手机上存着数百条现场协调记录,从“电缆槽盒到货晚了好几天”到“开关柜耐压今天必须开始做”,事无巨细,全部有据可查。

  2025年6月的一天,220千伏配电装置楼标高8米的腰梁浇筑在即,赵辉在巡查中发现,柱上电气预埋件遗漏了,但土建模板已经封闭加固。他当即叫停,把两个班组长拉到一边,“土建松板,电气连夜进人装预埋件,装完一块封一块,质检跟验。”当晚九点,所有预埋件安装完毕;次日早上七点,混凝土按计划浇筑。土建没耽误,电气没返工。“交叉作业不是让谁等谁,是让两条线同时跑起来。”赵辉说。

  项目后半段,赵辉的工作从“协调”变成了“抢”。记得GIS设备到货的那天,运输车辆深夜11点才抵达。吊车、安装班组、监理都等着验收,赵辉组织连夜卸货、开箱检查及吊装就位。那一夜,他站在现场指挥吊车,直到凌晨三点最后一台GIS柜稳稳落位,才回到项目部办公室眯了下眼睛。

  2025年7月底,台风“竹节草”逼近南通沿海,预报显示登陆风力可能达到10级以上。赵辉提前三天启动防台应急预案,对各项作业提前处置。台风过境当晚,风雨大作,对讲机突然传来值班员的急促报告:“赵经理,35千伏配电装置楼北侧围挡被撕开,破损铁皮挂住了总配电箱!”赵辉抓起雨衣立即赶赴现场,带领值班员用钢管加固围挡,在风雨中坚守半个钟头,最终将缺口牢牢封堵。他说:“当时顾不上多想,但总配电箱绝对不能受损——一旦它发生故障,整个施工都会停滞。”

  协调、抢工、防台、巡查——这些仅仅是赵辉十个月里的几个片段。“这个项目,从一块空地到一座变电站,每一个关键节点我都亲身参与。”他是这么说的,也是这么做的。

  吴新涵的“十月围城”

项目经理吴新涵在项目现场做启动前条件确认


  2025年2月,海风依然凛冽,工程正式破土动工。吴新涵踏进现场的第一刻,心头便烙下一个数字:工期仅300天。这犹如一座“十月围城”——我无路可退,唯有打赢。

  压力是具体的。百亿化工园区的建设已然全面铺开,所有主项都在抢时间,变电站作为整个园区的“第一度电”,必须最先投运,否则后边所有装置都动不了。“等米下锅”四个字,吴新涵每天都要在脑子里过一遍。

  他做的第一件事是“把时间切成段”——桩基先行、分区交付。全站桩基施工同步开始,土建队伍随后全面铺开。他把工地划成三个大区,各区块独立推进、互不干扰。每一处的结构封顶时间、设备基础交付时间,全部排进计划表里,按天考核。

  滨海之地的夏天特别炎热,地表温度常常达到五六十度。吴新涵把作息表整个翻过来——早上五点上班,中午十点收工,避开正午最毒的日头;下午排班时间同样延后,把失去的时间从两头抢回来。

  “工人歇,管理不能歇。”吴新涵说。整个夏季高温期,现场没有发生一起中暑事件,施工也未曾耽搁一天。

  到了电气安装高峰期,工地上真正进入了“24小时轮班”状态。那是深秋的一个晚上,吴新涵记得很清楚:220千伏配电装置楼里,GIS设备安装班组正在防尘棚里装导体、抽真空;35千伏配电装置楼里,二次接线班组的工人开着头灯,一根一根地把电缆线芯压进端子排;主变压器区域,调试人员在滤油、做耐压试验。三个作业面,三拨人马,恰似三只咬合紧密的齿轮——各转各的,却齿齿相扣,让整体运转严丝合缝。

  12月30日,工程迎来最后的大考——启动送电。操作从清晨开始,一直持续到深夜。按照调度指令,220千伏母线分段充电、主变压器逐台冲击合闸、35千伏母线带负荷试验……每一个操作步骤都必须经调度、建设、运行三方确认才能执行。

  吴新涵守在集控室里,手中的启动方案上用醒目的颜色标注着关键的操作步骤和参数。20多个小时里,对讲机几乎没有安静过——指令、确认、反馈,在此刻交织成一场激烈的鏖战。

  “最紧张的是主变压器第一次合闸冲击的时候,那个电流冲击声‘嗡’的一声,整个屋子都能感觉到。”他回忆说。

  12月31日下午3时35分,四台主变全部投入运行,站用电由临时电源切换至35千伏站用变自主供电。监控屏上的所有信号全部显示正常,变电站正式带电运行。

  “收工。”吴新涵放下对讲机,合上那份已经勾满了红色标记的启动方案,也为2025年的最后一个工作日拉上帷幕。


  在2026年全国两会期间,全国人大代表、蓝海新材料(通州湾)有限责任公司党委书记、执行董事李贵合在接受媒体采访时说:“蓝海新材料项目的220千伏总变电站从开工到受电仅用10个月,为后续生产运行奠定坚实基础,跑出了令人瞩目的‘蓝海速度’。”

  李贵合口中的“蓝海速度”,此刻就写在通州湾的蓝天之下——海风正掠过变电站的银线铁骨,电流无声地汇入百亿化工园区的脉搏,点亮那昼夜不息的灯火。那句“蓝海速度”,也伴着潮声,在这海天之间激荡回响,为通州湾示范区高质量发展的长卷,落下生动一笔。
