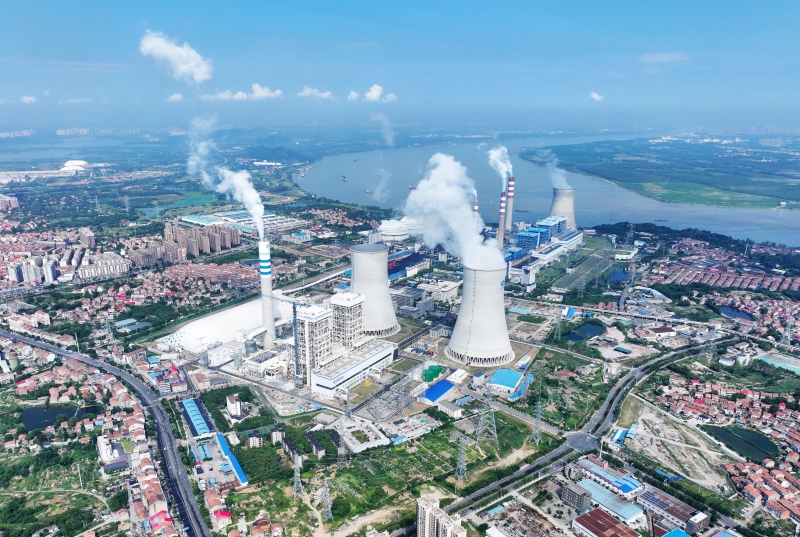

8月24日,由中国能建中南院牵头,浙江火电、安徽电建二公司联合总承包的中煤鄂州电厂四期(2×1000兆瓦)扩建项目8号机组通过168小时满负荷试运行。项目两台百万千瓦级超超临界燃煤机组全部建成投产,鄂东负荷中心再添“压舱石”,为湖北迎峰度夏 新能源消纳提供强劲双引擎。

项目位于湖北省鄂州市葛店经济开发区,是国家“十四五”现代能源体系规划的重点项目、湖北省重点工程。7号机组投运以来,已成功经受夏季负荷高峰考验,深度调峰性能获得调度侧高度评价。随着8号机组顺利移交,项目全面转入商业运营阶段,年设计发电量约92.1亿千瓦时,将显著增强鄂东电网的顶峰能力和调节弹性,为区域经济社会高质量发展筑牢能源底座。
