8月的东海之滨,潮声裹着风声漫过滩涂,第13号台风“白海豚”的风圈正向温州苍南步步紧逼。
中国能建天津电建三澳核电项目现场,却没有丝毫慌乱。
18时整,全场最后一轮巡逻排查收官,防台加固工作全部落定。办公区前,转运大巴早已在指定点位列队待命,各参建队伍按批次有序集结,点名声短促有力,登车步伐沉稳整齐。
从隐患排查到设备锚固,从人员集结到车辆出发,所有环节环环相扣,像反复校准过的齿轮,精准、顺畅、一丝不苟。
时光倒推不足一月,当第9号超强台风“巴威”携17级风威首次直扑这片海岸时,这里曾上演过一场分秒必争的硬核迎战。正是那场风雨里的淬炼,让“津门铁军”在第二次直面风浪时,多了一份从容不迫的笃定。

800名员工整装待发
初遇风暴 35分钟安全撤离
7月4日,“巴威”的预警打破了项目部的平静。县防汛办与中广核苍南核电公司的消息同步传来——超强台风强度持续升级,正面登陆浙南的概率陡增。
“17级风,核电现场容不得半分侥幸。”会议室里,核电工程公司总经理杨波的声音斩钉截铁,“马上启动防台风应急响应,所有岗位按预案就位。宁可十防九空,不可失防万一。”
台风就是命令,防台就是责任。
任务立刻拆解到每一个岗位、每一道工序。项目部同步建立三方信息共享联动机制,台风路径、强度的每一次更新,都在最短时间内传导至每一支参建队伍。随着风圈逼近,应急响应梯次升级:7月7日启动应急准备响应,7月8日发布四级响应指令,7月10日升级为二级响应,每一级都配套清晰的行动清单,责任到人、时限到点。
施工现场迅速进入战时状态。
高危作业全面叫停,起重吊装、高空、临水等工序全部中止;大型设备逐一锚固,塔吊断电调至自由旋转状态,履带吊拔杆顺风向垫实,脚手架密目网全部拆除以卸风荷载。户外广告牌、临时雨棚连夜拆除,门窗贴满加固胶带,供电管线、给排水设施全面检修,防汛沙袋沿低洼处码起挡水墙,排洪沟逐一疏通,基坑预置排水泵;重要档案、精密设备转移至高处,应急物资全部清点调试到位。安保部部长刘桂宾带着队伍盯着整改清单逐项销号,当第一波雨丝扫过海岸时,全场风险点已全部纳入管控。
人员安全始终是第一优先级。“巴威”登陆前夕,撤离部署会开到凌晨。综合部部长李山松统筹人员转移工作,从点名规则到车辆调度,从路线规划到安置点衔接,每一个环节都反复打磨。

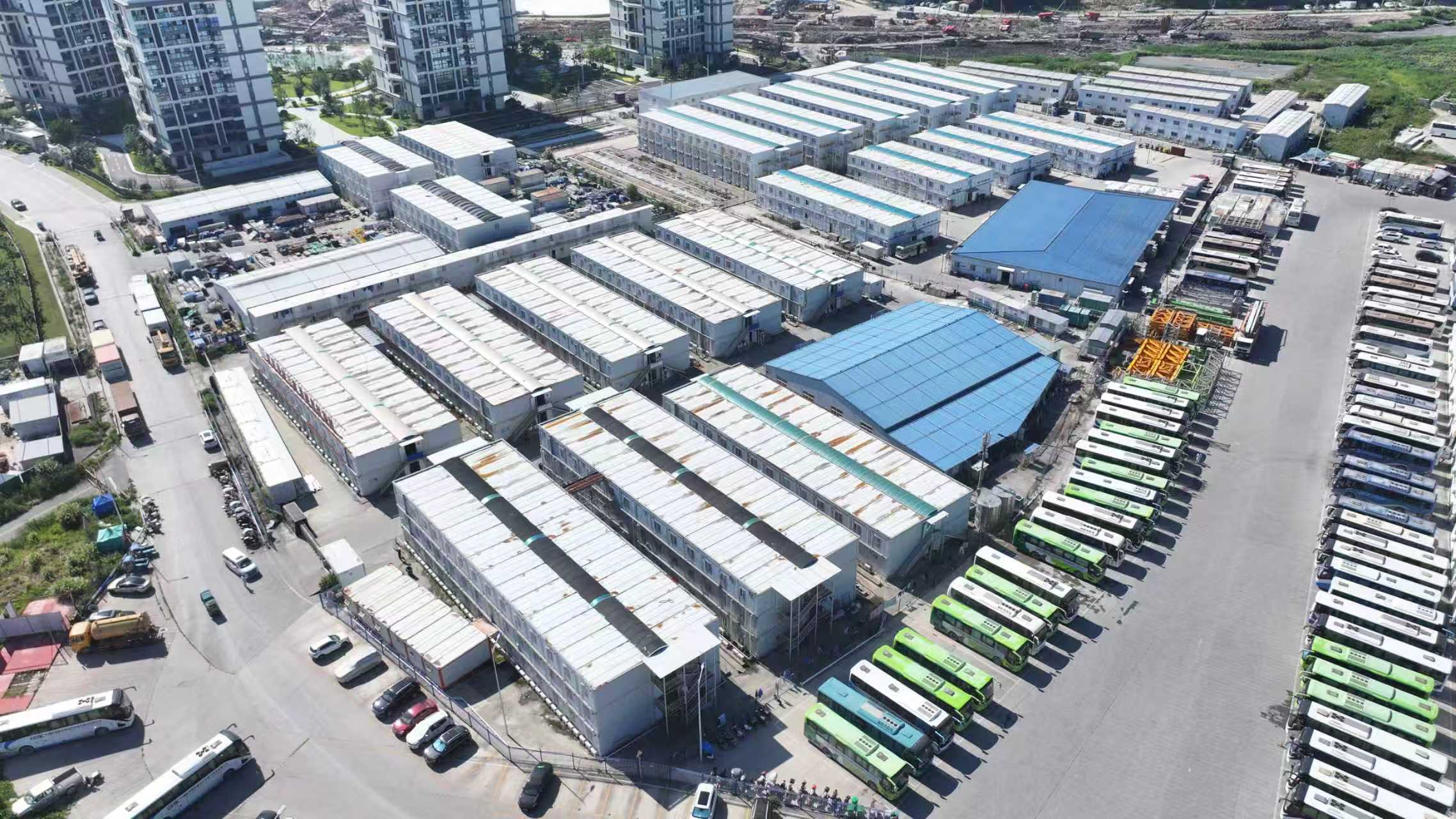

撤离当日清晨,20余辆大巴穿透雨雾列队待命,各队伍按批次集结登车。800余名参建人员从生活区到安置点全员落座,仅用时35分钟。安置点内物资齐备,管理人员轮班值守,风雨拍窗,屋内却透着踏实的温度。
“巴威”过境,现场安然无恙。但项目部没有止步于此,一场全面复盘随即展开:基坑备用泵配置不足、个别队伍集合偏慢、临时棚锚固点间距过大……问题一条条列出来,整改清单同步落地。没有人觉得“十防九空”是白费功夫——
所有人都清楚,东海的风不会只刮一次,每一次严阵以待,都是在给下一道防线添砖加瓦。
再战风浪 “标准程序”从容迎战
当“白海豚”的预警再次传来时,这套经历过实战淬炼的机制,早已从“练兵预案”蜕变为“标准程序”。
参照“巴威”复盘沉淀的经验,所有动作都更快、更准、更严。高风险作业第一时间叫停,大型设备按升级后的标准锚固,排水系统双倍量预置,应急物资提前一周补全。
没有了第一次迎战时的紧绷仓促,每一步都走得笃定扎实。2小时后,全场防台加固工作全部完成;人员转移同样高效顺畅,同样的人数、同样的路线,全程再提速3分钟。
风未至,弦已紧。这份紧张,源于对生命的敬畏;这份有序,则来自前一场风雨沉淀下的信心。
苍南县气象台刚解除预警,项目部立刻终止应急响应,转入灾后排查与复工复产阶段。
“先排查、后复工,不安全、不生产。一个区域都不能漏,每个环节都不能省!”领导班子划分责任区域,指令一下达,各专业组立刻拉网式铺开安全评估。塔吊、龙门吊联合核验主体结构与限位装置,全场脚手架逐榀验收;配电箱分步恢复送电,饮水点逐段排查供水;各厂房、廊道、加工厂逐项通过复工验收。
工作群里,验收消息接连跳动:
“汽机区域及2、3、4号塔吊复工验收通过。”
“BGZ、BGF廊道排查完毕,复工审批通过。”
“3BMX厂房复工验收合格。”
随后,机械轰鸣声重新响彻海岸,各施工区域陆续恢复生产,全员返岗,项目建设迅速回归正常节奏。
对比两次复产,第二次的效率又提升了一截——每一次实战,都在给安全制度“打补丁”;每一次风停,安全管理的根基都更深一寸。
风掠三澳岸,潮归东海宁。当漫天风雨随台风远走,塔吊的长臂又在蓝天下缓缓转动。两场台风,像一场“年度大考”连着一次“从容复检”。
对天津电建的核电建设者而言,东海之滨的征途,从来都与风浪相伴。那些在预警声中反复打磨的预案,在风雨来临前层层加固的防线,在雨过天晴后梳理沉淀的经验,终将化作常态化安全管理的坚实底气,护佑“华龙一号”的建设脚步,在东海之滨行稳致远。
