戈壁追光 绿能远航 ——中国能建新疆院纳沃伊300兆瓦光伏EPC项目建设纪实

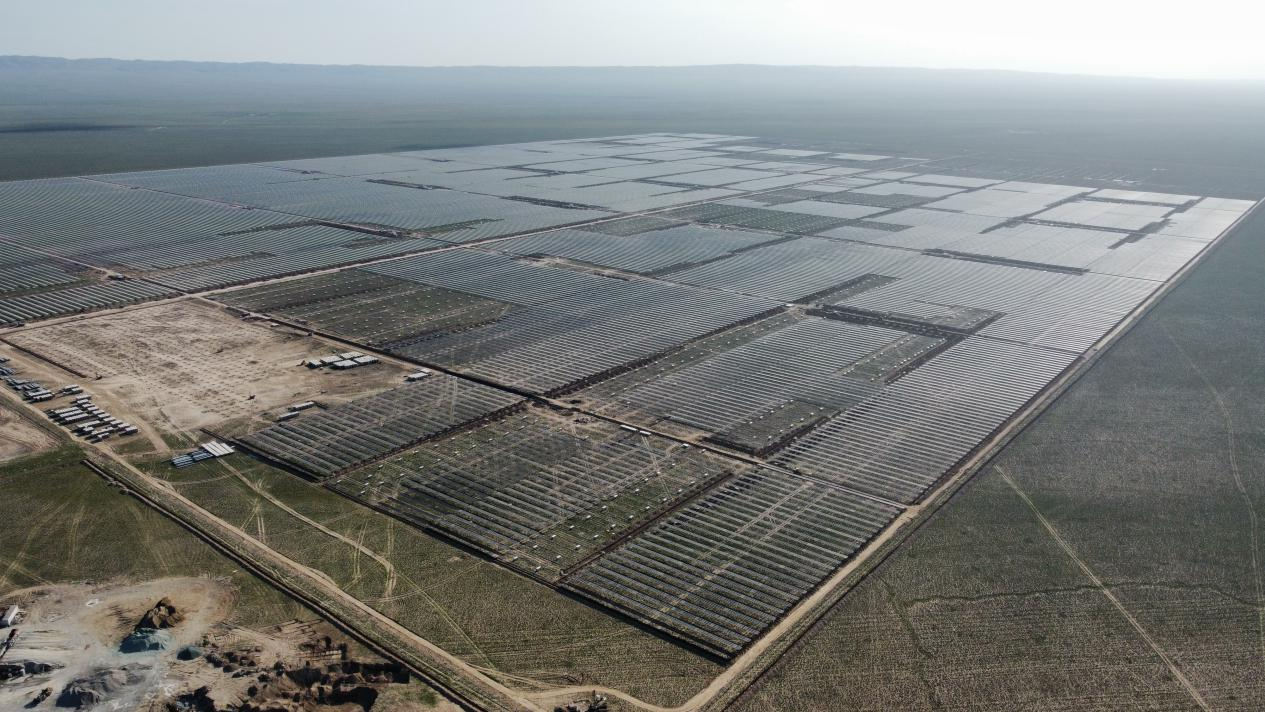

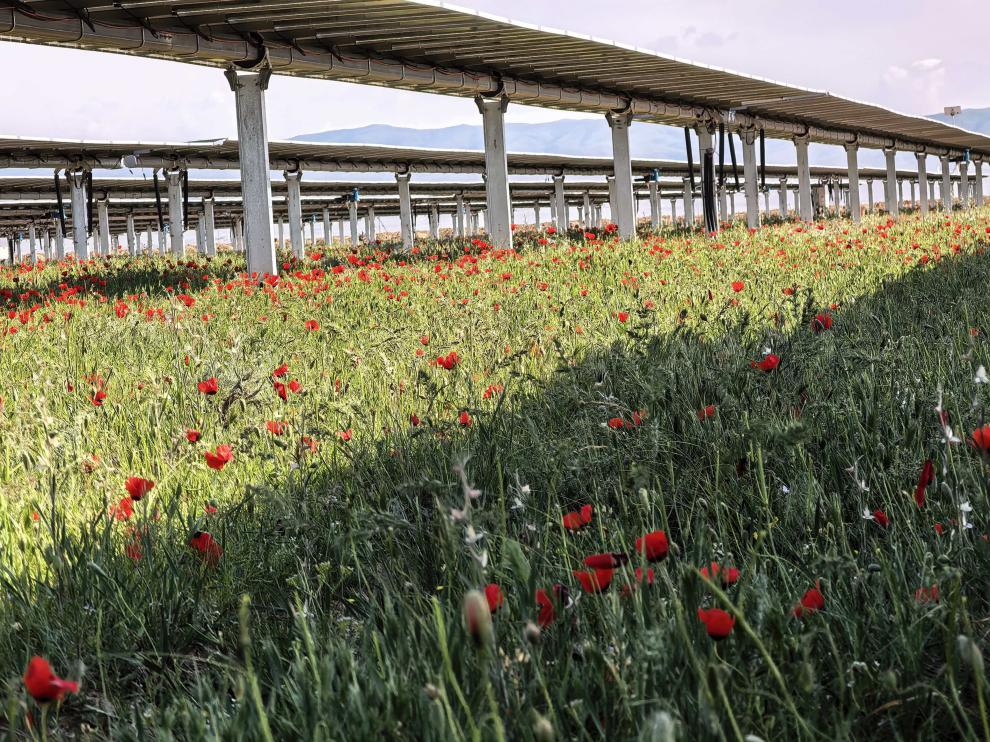

  4月的乌兹别克斯坦纳沃伊州,阳光明亮,风从戈壁深处吹来,带着沙地特有的干爽。Debaland小镇旁,一排排蓝色光伏板沿着地势铺展开来,在阳光下泛起细密的光。板下草叶新生,红色野花迎风摇曳。曾经辽阔沉静的荒漠,正在因为一座新能源项目的建设,生长出新的希望。

  这里,是中国能建新疆院纳沃伊300兆瓦光伏EPC项目现场。

戈壁春归处,光伏正当时

  资源条件优越,并不意味着工程推进轻松。项目地处荒漠腹地,风沙频繁、昼夜温差大,施工环境复杂;工程内容又涉及光伏场区、储能、电网接入、升压站及多座对端变电站改造,接口多、链条长、协同要求高。面对属地化实施比例高、多方标准和工作习惯差异大的现实考验,新疆院项目团队没有被动等待,而是围绕设计协同、质量复核、设备保供等关键环节主动破题,以一项项具体举措推动项目稳步向前。

  一张清单,打通跨方协作堵点

  根据合同要求,电气互联设施全部纳入光伏总承包范围,并要求100%属地化实施。这意味着,属地设计、属地采购、属地施工都要按当地规则推进,但总承包责任仍要由项目团队承担。如何把各方力量拧成一股绳,是项目履约首先要解决的问题。

  海外工程最怕“等”。等图纸、等批复、等设备、等回复,看似只是一个环节慢了一点,实际可能影响后续施工、调试和并网节点。纳沃伊项目涉及业主、工程师、属地设计院、总包方、设备厂家等多方主体,语言不同、标准不同、工作习惯也不同,单靠现场口头沟通,容易出现准备不足、事项遗漏、责任不清等问题。

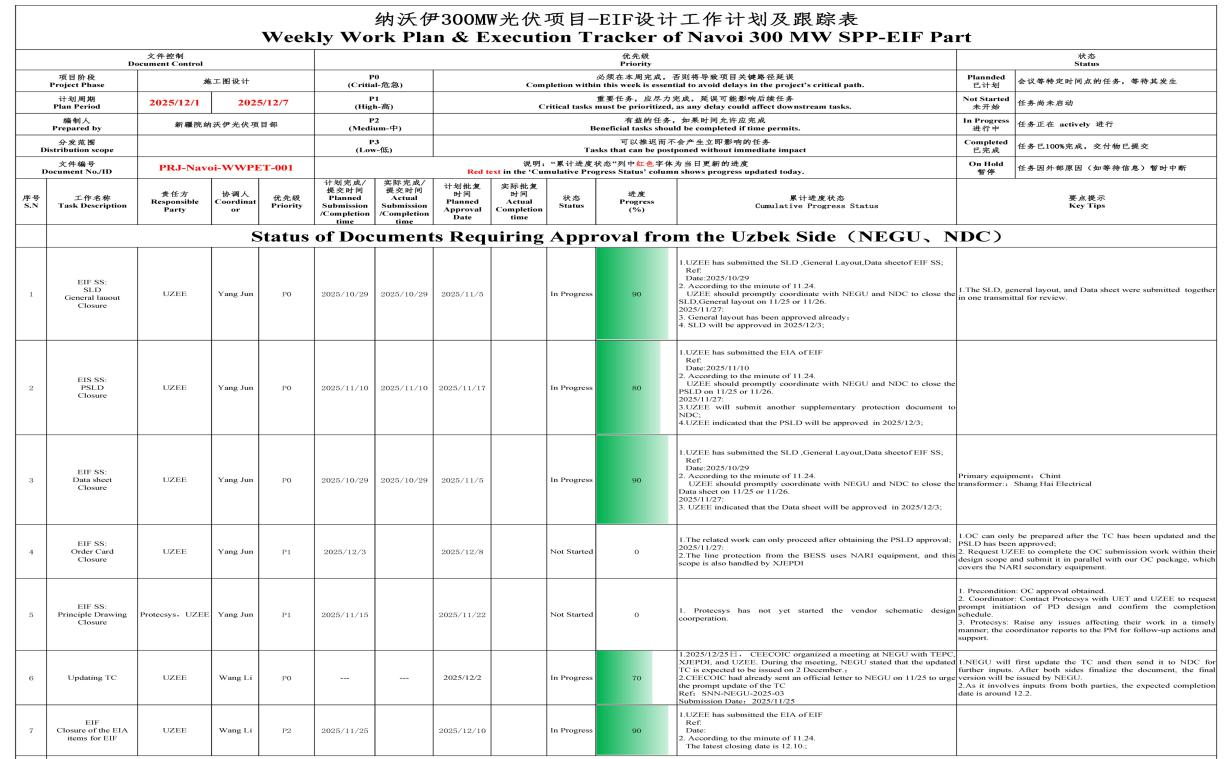

  针对这些痛点,新疆院项目团队牵头推出“EIF设计工作计划及跟踪表”,把次日待推进事项逐条列明,明确责任人、进度要求、完成时限和协助需求,并以英文版同步各方,要求逐项反馈。过去容易停留在口头上的沟通,被转化为可跟踪、可闭环、可追溯的书面清单;什么事情卡住了、谁来解决、什么时候完成,都能清清楚楚落到纸面上。

一张清单“锁”进度,沟通不再绕弯路

  一张表,看似普通,却成为跨文化、跨专业、跨时区协作的“导航图”。项目团队每天对照清单推进、复盘和更新,把能提前的提前,把能并行的并行,把可能拖延的环节尽早暴露出来。设计接口顺了,后续采购、施工和调试才有了更稳的基础。

  一次复核,守住工程质量底线

  项目建设越到关键阶段,越不能放过任何细节。在220千伏线路接入方案推进过程中,新疆院项目团队审查属地设计院图纸时发现,Line in与Line out两册图纸推导出的既有线路位置并不一致,同一条线路的I回、II回存在交叉错位风险。

  这个问题如果没有及时发现,可能影响并网方案编制和审批,也可能给后续施工带来隐患。项目团队第一时间在会议上提出问题,并通过正式邮件要求相关方核实,同时推动现场复核和第三方图纸分析。经过多轮比对,最终确认其中一册图纸存在错误,属地设计院随即完成升版修正。

  一次复核,避免了一个关键接口风险。对项目团队而言,这不是简单的“挑错”,而是总承包管理责任的具体体现。海外项目中,图纸来源、审批链条和执行主体更加复杂,越是关键接口,越要多看一眼、多核一次;越是合作方负责的工作,越不能降低总包把关标准。项目能不能稳,往往就体现在这些不容易被外人看到的细节里。

  主动补位,抢出宝贵履约窗口

  按照节点计划,EIF工程需在5月30日前具备光伏、储能并网接入条件。总降站二次设备供货及安装,是项目推进中的关键线路之一。由于属地承包商长期习惯使用俄制设备,对国产电力设备的技术参数、供货流程和适配标准并不完全熟悉,设备采购一度面临压力。

  面对这一情况,新疆院项目团队没有简单等待属地承包商自行推进,而是主动靠前,协助开展设备招标、采购组织和技术确认工作。为确保国产保护及二次屏柜按期到场,新疆院主要负责人专程赴国内设备厂家协调商务条款和制约因素,推动设备发运时间较原计划提前4至5天,为现场施工和后续调试争取了宝贵时间。

  前方在协调,后方也在支撑。新疆院国内团队与海外现场保持联动,围绕设计确认、设备排产、合同审批、图纸反馈等事项持续跟进。很多工作并不显眼,却直接关系着项目能否按计划向前走。纳沃伊项目推进中的一条朴素经验,就是不把问题简单推给流程,而是在责任边界之内主动补位,在关键节点之前提前发力。

“领头雁”靠前坐,难题逐个破

  节点背后,是一个个具体的身影。有人刚熟悉项目,就连夜准备第二天向业主汇报;有人在塔什干大雪后赶往会议途中遇到车辆碰撞,确认同伴无碍后,换车继续奔赴会场;有人春节期间留在塔什干和项目现场,持续对接设计、招采和施工。海外项目的日常并不浪漫,早出晚归、跨语言沟通、深夜等待回复都是常态,但正是这些日复一日的坚守,让一个个问题逐步闭环,让一个个节点不断向前。

  属地融合,延伸绿色能源价值

  在推进工程建设的同时,纳沃伊项目也努力融入当地。项目举办ESG公众开放日,邀请当地政府部门、监管机构、周边村民和学校师生走进现场。新疆院项目人员用通俗的语言介绍光伏发电原理、生态友好设计和绿色能源价值,孩子们近距离观察光伏板和板下花海,也看见清洁能源与当地土地之间新的联系。

丝路光伏行,开放向未来——ESG公众开放日

  这场开放日,让纳沃伊项目不只是一个施工现场,也成为连接企业与社区、工程与环境的一扇窗口。对海外工程而言,真正的属地化不只是用当地资源建设项目,更是在尊重当地规则、回应当地关切、融入当地社会中建立长期互信。

  如今,纳沃伊戈壁上的光伏阵列正在一天天延伸。阳光落在蓝色组件上,也落在一张张图纸、一封封邮件、一次次现场复核和一段段跨国奔赴里。从清单化协同到专业化复核,从主动补位到属地融合,纳沃伊项目团队以实干回应挑战,以专业赢得信任,以责任护航履约。这片曾经寂静的戈壁,正在建设者的奋斗中变成绿色能源基地;新疆院服务中亚能源转型、推动国际新能源业务高质量发展的脚步,也正随着一排排光伏组件,在丝路沿线不断延伸。
