打造“沙戈荒”煤电绿色发展样板!宁夏中卫电厂4×660兆瓦机组扩建工程6号机组投产纪实

  10月2日,中国能建江苏电建一公司承建的国能宁夏中卫电厂4×660兆瓦机组扩建工程6号机组通过168小时试运行,各项性能指标全部达到设计要求,正式投入商业运营。这标志着全国首批、首座、首台“沙戈荒”新能源大基地配套调峰电源4台660兆瓦机组全容量投产。

  作为“宁湘直流”特高压外送大通道重要的配套调峰电源,该项目的建成将推动火电由传统“电量主体”向电力系统“支撑主体”转型,有效平抑风电、光伏出力间歇性波动难题,保障新能源大规模消纳,构建起“火电灵活调节、新能源高效消纳”的协同运行模式。

  从高标准开工到高质量投产,江苏电建一公司建设者以实干实绩交出了一份的优异答卷。

项目全景


党旗领航,红色引擎聚力攻坚

  建设全国首批、首座、首台“沙戈荒”配套调峰电源,既是服务国家能源战略的政治责任,也是能建人的使命担当。

  在中卫项目,江苏电建一公司首次同步承建两台大容量机组。四机并行建设、几十家队伍协同、千人交叉作业,土建、安装、吊装、调试多专业立体叠加,施工组织、资源调配、工序协调难度远超常规火电项目。

  越是重重考验,越看党建领航。两年多的戈壁鏖战,项目党支部把“红色力量”扎根施工一线,旗帜插在钢架顶,突击队冲在最前沿,坚持“工程难点在哪里,党建重心就在哪里”,以一线党建为工程建设破难题、提效率、聚人心。


锅炉平台上高高飘扬的党员突击队队旗


  面对四机同建、多方协同、工序交错的复杂局面,项目部打破“各自为战、封闭运行”的旧模式,主动走出项目、联动内外,以党建联建打通协作壁垒。对内,与六盘山电厂项目部党支部结对共建,党员骨干围绕吊装工艺、图纸核算、物资统筹共享经验,紧急任务面前资源互通、人员联动,有效提升整体作战能力。对外,对接业主党组织,建立常态化联建攻坚机制,针对冬季低温施工、设备供货衔接、多队伍交叉作业管控等难点,党员骨干联合组队,通过现场办公逐项破解,把协调周期长、推进难度大的“硬骨头”化解在施工一线。“主厂房封闭”专项党员攻关小组紧盯工期目标,统筹人机资源,压茬推进,最终实现主厂房封闭节点提前15天完成,为后续设备安装、系统调试赢得窗口期。

  168小时满负荷试运行,是机组投产前最严苛的“大考”。关键时刻,支部班子带头靠前,扛起试运攻坚总指挥责任,实行24小时带班值守,带领各专业技术人员昼夜坚守、精细调控,护航机组一次性顺利通关。

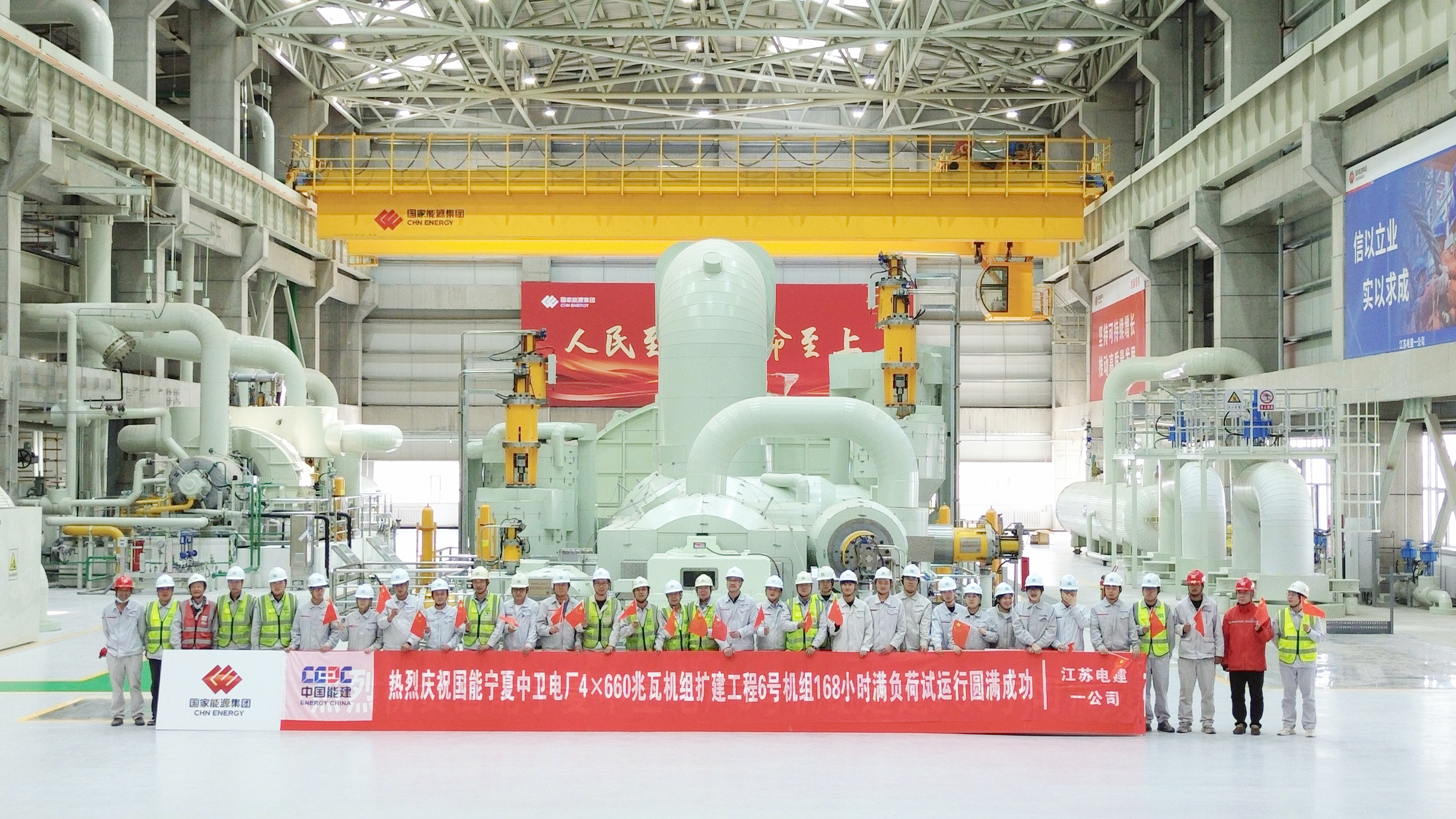

项目团队在汽机平台合影庆祝168满负荷试运成功


实干作答,七百日夜节点落定

  2024年4月26日,中卫项目第一罐混凝土浇筑。此后七百多个日夜,项目部挂图作战,建设者轮转施工,进度始终咬住计划节点。

  这是一场与风沙为伴、与节点赛跑的持久战。四台机组同场竞技,塔吊林立,作业面层层叠加。从钢架吊装到受热面组合,从四大管道安装到电气仪表调试,各专业施工交叉推进、环环相扣。材料倒运、机械调配、工序衔接,环环都是硬仗。

  越是难啃的骨头,越是要稳扎稳打。干好工程,安全底座首先要筑牢。项目部以“网格化”管理织密安全防护网,将现场划分为16个区域,配备“横向到边、纵向到底”的责任人,累计完成安全培训7175人次,开展安全检查175次,排查整治隐患2132条。日常施工中,严格落实每日班前安全技术交底制度,针对起重吊装、高空作业等高危作业,严格执行作业审批、全过程旁站监督机制。

  安全稳住了,进度才有底气。七百多个日夜,节点次第落定——2024年,6号机组锅炉钢架吊装开始、汽轮机基座浇筑,主厂房钢屋架吊装完成;2025年,锅炉大板梁吊装、受热面焊接正式开焊,主厂房封闭施工完成;2026年,发电机转子穿装、锅炉水压试验、汽轮机扣盖、厂用电系统受电、锅炉点火吹管相继完成,汽轮机冲转、首次并网一次成功。

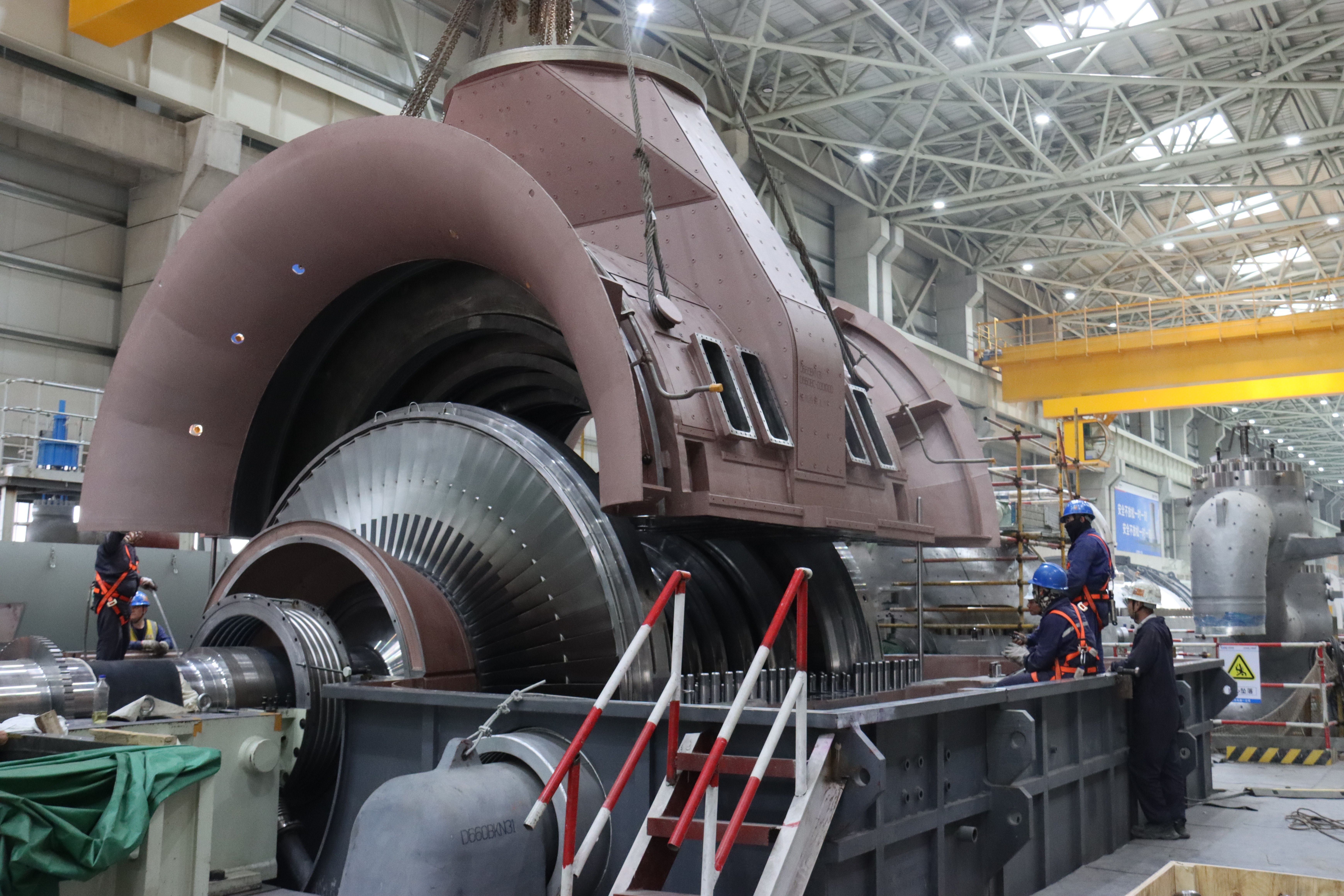

  2026年6月5日,6号机组汽轮机扣盖完成

  国庆期间,继4月15日5号机组高标准通过168小时试运行后,6号机组再次交出满分答卷。项目团队将坚守与汗水化作一封封捷报,为祖国母亲生日献礼。

精益管控,毫厘必较一次成优

  捷报频传的背后,其实是一场场不为人知的关于“毫厘”的较量——安装精度以毫米计量、焊接一次合格率保持优良、“一次成优”是唯一标准……“干好工程是硬公关,精益求精不是可选项,而是必答题。”项目经理廖明伟语气坚定。

  5、6号机组现场累计约12万道焊口,焊接体量大、工艺标准高,任何细微偏差,都将直接影响机组长期安全稳定运行。针对西北地区高空作业风沙频发、昼夜温差悬殊的施工条件,项目部精准施策,依托脚手架搭设封闭式防风防尘保温焊接棚,通过篷布全封闭围挡隔离作业区域,有效稳定作业风速、阻隔沙尘侵入、减缓焊口降温速度,从作业源头杜绝气孔、冷裂纹等常见焊接质量缺陷,彻底解决戈壁高空焊接作业环境短板。

  管控标准也随之升级。依托射线、超声等无损检测技术实现焊口全覆盖核验,全场焊口合格率高达99.8%。针对中低压管道焊接量大、精度要求高的施工重点,项目部升级自动化焊接系统,以精准的智能控制替代人工操作,有效规避人工偏差,大幅提升焊缝成型均匀度与施工稳定性,实现质量、效率双向提升。

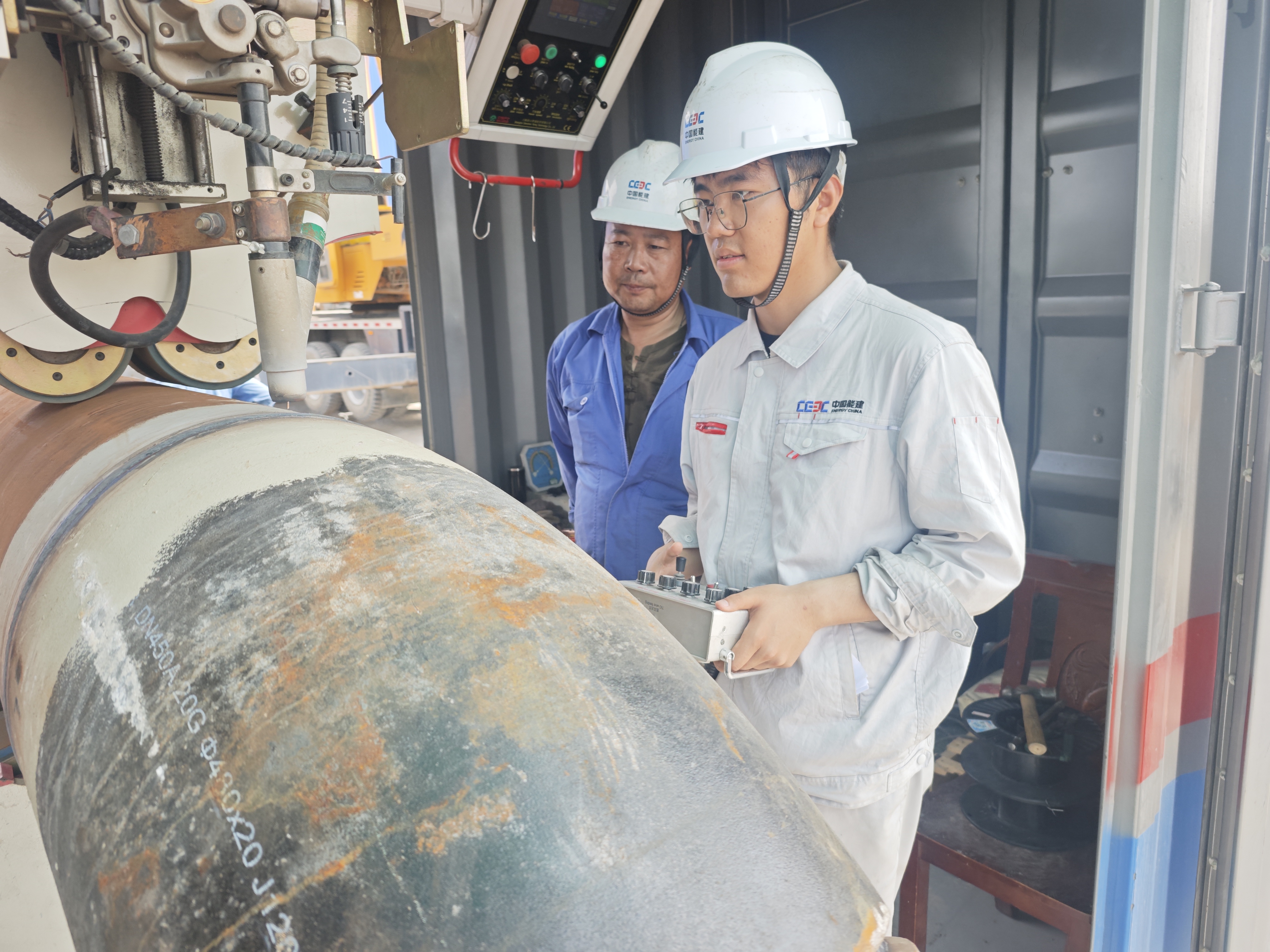

  自动化焊接系统

  汽机本体安装同样是一场“毫厘之争”。聚焦汽机转子穿轴等核心工艺,对汽封、隔板、转子等精密部件开展多轮复测精调,项目团队严格把控穿轴对接、轴心找正、间隙校核全流程,以丝级精度严控安装偏差,从根源规避机组振动、运行摩擦隐患,保障机组高效稳定运行。

  大漠之中,4台660兆瓦清洁高效超超临界空冷燃煤发电机组已然拔地而起。项目投产后,年发电量约118亿千瓦时,可保障220亿千瓦时清洁能源稳定外送,折合替代标煤约710万吨,减排二氧化碳1846万吨。

  此时此刻,塞上的风、大漠的光,正化作汩汩绿电,沿着特高压一路南下,点亮潇湘的万家灯火,成为宁夏腾格里“沙戈荒”新能源大基地绿电外送提供稳定支撑,为“宁湘直流”守牢调峰底线。
