一路攀登一路歌 ——国信靖江2×100万千瓦机组扩建项目建设纪实

  孤山之下的一座江北小城,承载着中国山水盆景之乡的盛名,却默默不扬,鲜少人知。

  而今,在这片水乡之上,一座由中国能建江苏电建一公司建设的新型煤电机组示范项目——国信靖江2×100万千瓦机组扩建项目3号机组拔地而起,为江苏省再添发展新动能,也成为服务长三角一体化国家战略蓝图上的重要能源支撑。


  初心如磐担使命

  在工程建设中,始终有一面旗帜始终引领方向、凝聚人心——那便是高高飘扬的党旗。

  2024年7月以来,罕见高温与设备延期双重压力袭来,进度亮起红灯时,是项目党支部第一时间组建突击队,“越是困难越要向前,党员就要冲在最前面。”项目党支部书记第一时间发出号召,重新编排“作战图”,将关键任务细化到党小组、落实到党员肩头。

  “党员责任区”标牌迅速在3号机组主厂房区域和锅炉房区域亮出,围绕技术难题的“诸葛亮会”彻夜连宵,作业面上坚守与忙碌的身影更加笃定而有序……正是因为有了党组织这个最可靠的“主心骨”,凝聚起攻坚克难的磅礴力量,项目多个节点一次成功。

  2025年7月13日,3号机组锅炉水压试验一次成功。

  2025年8月15日,3号机组发电机穿转子一次成功。

  2025年10月25日,3号机组点火冲管一次成功。

  2025年11月26日,3号机组汽轮机冲转一次成功。

  2025年11月28日,3号机组首次并网一次成功。

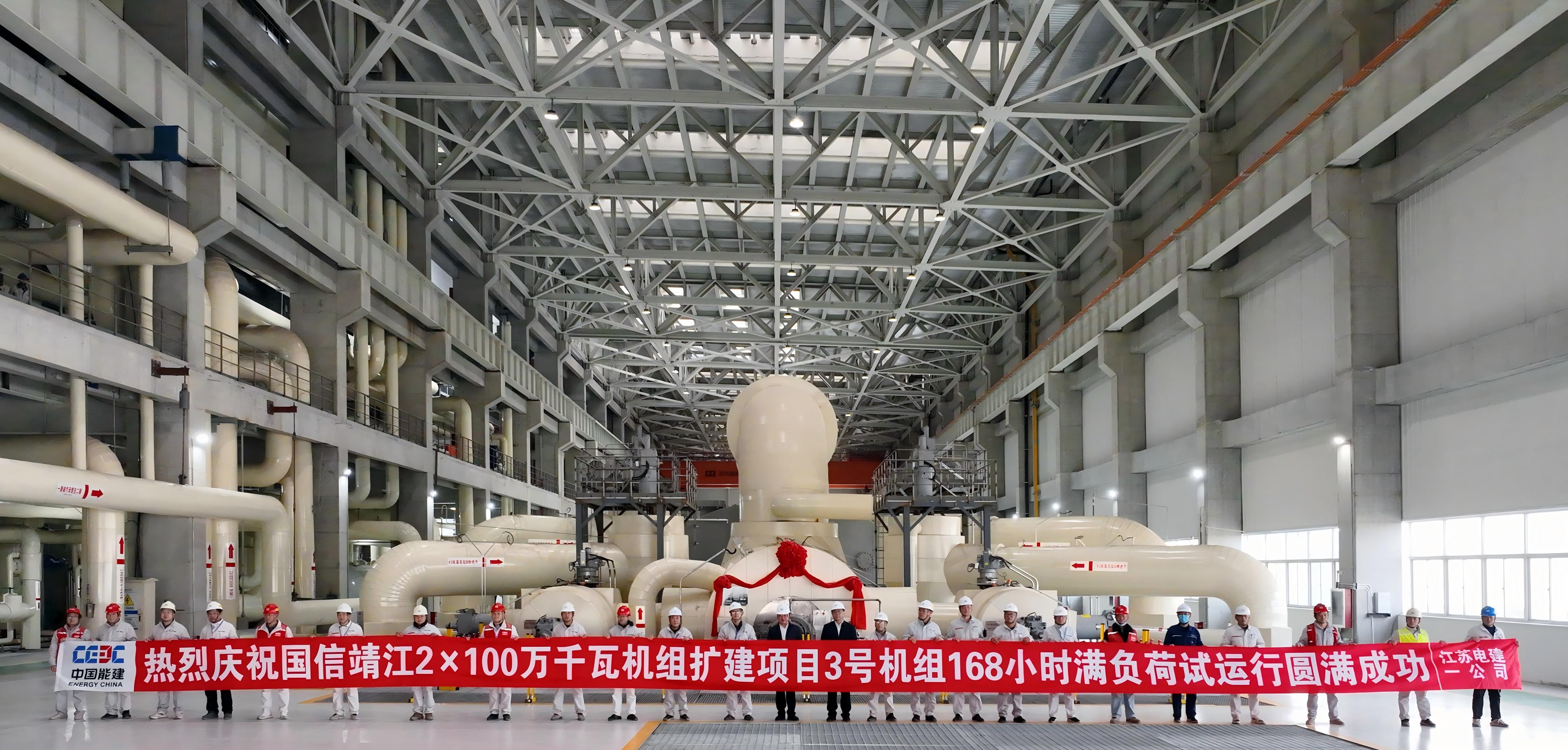

  2025年12月12日,3号机组通过168小时试运行,正式投产。


  步步为营筑精品

  当浇筑主厂房基础第一方混凝土之时,项目部便锚定“建标杆工程、创行业一流”的蓝图,将“精益”理念化作默默坚守的信仰。

  走进项目现场,目之所及是清晰张贴的工艺流程图、技术规范与操作要点——这不仅是一面面“工艺墙”,更是匠心的无声宣言。规范“上墙”更“入心”,在视觉与制度的双重引导下,全员重视质量、全程把控质量,规范如微雨润物般沁润着每一个人。

  从理念到实践,从制度到技术,靖江电厂的建设如同一幅徐徐展开的工业长卷,每一笔都勾勒着对极致的追求,每一步都踏响着质量的回音。

  工程建设是一场一步一个脚印的征途,新技术与新装备的赋能,为这场质量征程注入硬核力量。为确保工艺标准精准落地,项目部全面应用公司自主研发的智慧焊接管控系统,智能芯片像忠诚的哨兵,实时监控电流,自动预警,曾经因参数不稳导致的返修现象显著减少。

  实践数据是最有力的证明:返修焊材消耗平均降低15%–20%,返工成本同比下降40%,焊接施工效率显著提升。尤其在仪表管焊接中,以往常见的未熔合、未焊透、焊瘤等缺陷得到有效控制,焊口一次合格率大幅提升,也为机组未来长久安稳运行,筑牢了第一道技术防线。

  创新引领树标杆

  项目团队以创“绿色建造示范项目”为目标,将绿色理念、环保建材、低碳工艺深度融入项目建设各环节,实现绿色施工与降本增效双赢。

  为保证柱体浇筑质量稳定可靠,彻底告别涨模、漏浆等常见顽疾,项目部创新引入柱箍槽钢现场加固技术。

  经过精密计算,柱箍间距被严格控制在300-400毫米之间,并依据柱根混凝土压力分布进行局部加密——如同一件为柱体量身定制的“钢甲”,显著提升模板整体刚度的同时,又有效保障了柱体垂直挺拔、尺寸精确,为后续工序衔接铺就了一条平整坚实的道路。

  在立柱模板施工中,项目部全面推行大模板工业化施工工艺,采用高精度定制的大模板,结合标准化、模块化的设计思维,实现了如拼装积木般迅速而精准的模板定位。

  这不仅从根本上改善了传统工艺成形效果不理想的痛点,更通过工业化生产所带来的精度与标准化作业流程,让每根柱体都展现出平整如镜、棱角清晰、线条饱满的视觉品质。混凝土表面光滑匀净,大幅减少了后期修补的工作量,在提升结构整体观感的同时,也为项目绿色施工、降本增效注入了扎实支撑,全面筑牢了工程内在安全与外在品质的双重根基。

  此外,项目部严格落实“绿色建造”要求,构建覆盖全过程的环境管理体系。通过设置扬尘监测系统、推行建筑垃圾资源化利用等措施,在施工全过程对建筑垃圾处置、施工扬尘扩散、机械噪声污染、生产污水排放、有害气体释放等影响环境因素进行严格管控。

  如今,江苏电建一公司承建的3号机组已正式交付运营,它所承载的将不仅是绿色施工的标杆成果,更是推动区域可持续发展的强劲动力。

  项目全面建成后,预计年发电量可达100亿千瓦时,能满足约500万户家庭的年用电需求。作为服务长三角一体化国家战略的重要能源项目,它将成为江苏省电力保供的关键支撑,有力优化全省电力装机结构,为区域经济社会高质量发展筑牢坚实的能源基础。
