  在农牧丰饶的塞北厚土,一场关于绿色能源的攻坚战役正激烈上演。

  由中国能建山西电建参建的全球最大绿色氢氨醇一体化项目——中能建松原氢能产业园(绿色氢氨醇一体化)项目,正于这片土地拔节生长,焕发出勃勃生机。

  8月1日,随着验收人员郑重签下最后一份确认单,中国能建山西电建热控工程处宣告完成220千伏升压站三大核心任务:GIS配电装置安装、全站控制电缆敷设及接线。这一关键节点的突破,为项目整体推进按下“加速键”。

  “15天安装工作必须结束!”热控工程处松原项目负责人张慧忠的动员令掷地有声。

  然而,升压站B站受多重因素交织影响,施工过程中面临的困难接踵而至,挑战层出不穷,使得整体施工推进难度大幅攀升。

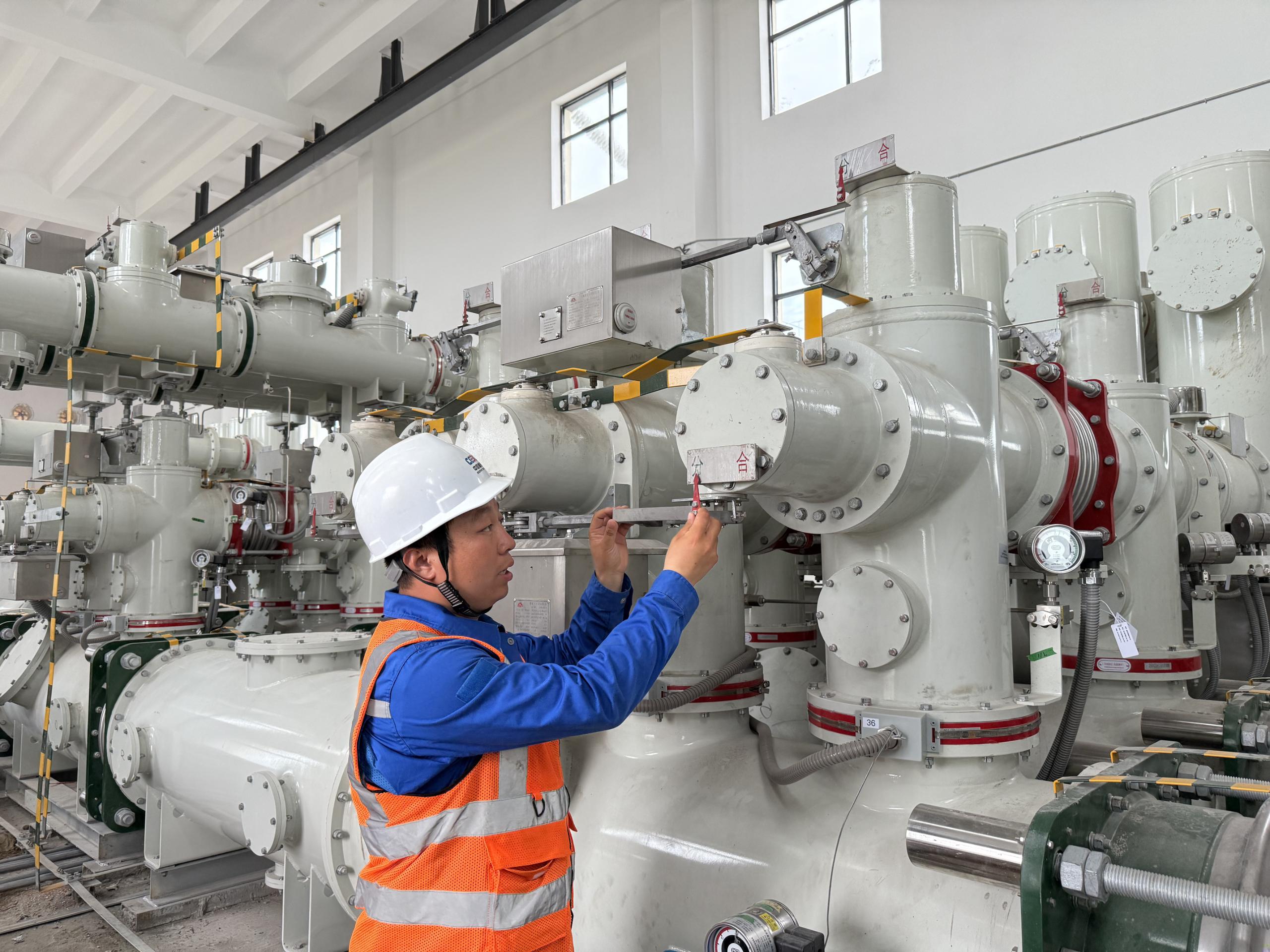

  作为升压站的核心设备,GIS(气体绝缘开关设备)的安装对洁净度有着近乎严苛的要求——导电杆与气室必须经过无水酒精擦拭、专业试纸检测、吸尘器深度清洁的三重精细处理,任何毫厘级的污染都可能直接缩短设备的使用寿命。

  “夜里蚊虫黑压压一片,连灯光都能给遮住,这种环境下根本达不到洁净化标准,夜间施工的方案绝对行不通。”热控工程处松原项目负责人张慧忠坦言。为了能更快地推进建设团队里的汉子们硬是将每天的工作时长拉到13小时,只为最大限度利用白天的有利时间进行施工。

  连轴转的日子里,张慧忠带着团队与老天爷“掰手腕”——吊车司机在驾驶室备着雨衣,监护人员紧盯天气预报,只要雨势稍歇,且能确保安全施工吊装指令”便会立刻下达。

  功夫不负苦心人。经过13天半的鏖战,9个间隔精准对接,30节分支母线筒严丝合缝,18个高压套管安然落座。

  电缆敷设是另一场硬仗。2100余根电缆要在100多公里的路径中精准穿梭,这项任务交给了平均年龄不到25岁的青年团队

  400低压配电室进电子设备间像个密不透风的蒸笼,密闭玻璃让37℃的高温无处遁形,风机吹出的风都带着热浪。热控工程处松原项目00后技术员王隆鑫的工服能拧出半盆水,却依然乐观坚定地说:“早点干完,高质量完成,就是最好的认可!”

  热控工程处松原项目技术员王鹏飞带领队员们创新“路径优化法”,在400低压配电室进电子设备间位置,增设桥架形成“分流枢纽”,采用先盘间后就地,由远及近,分层并排绑扎的方式大大提升了敷设速度。

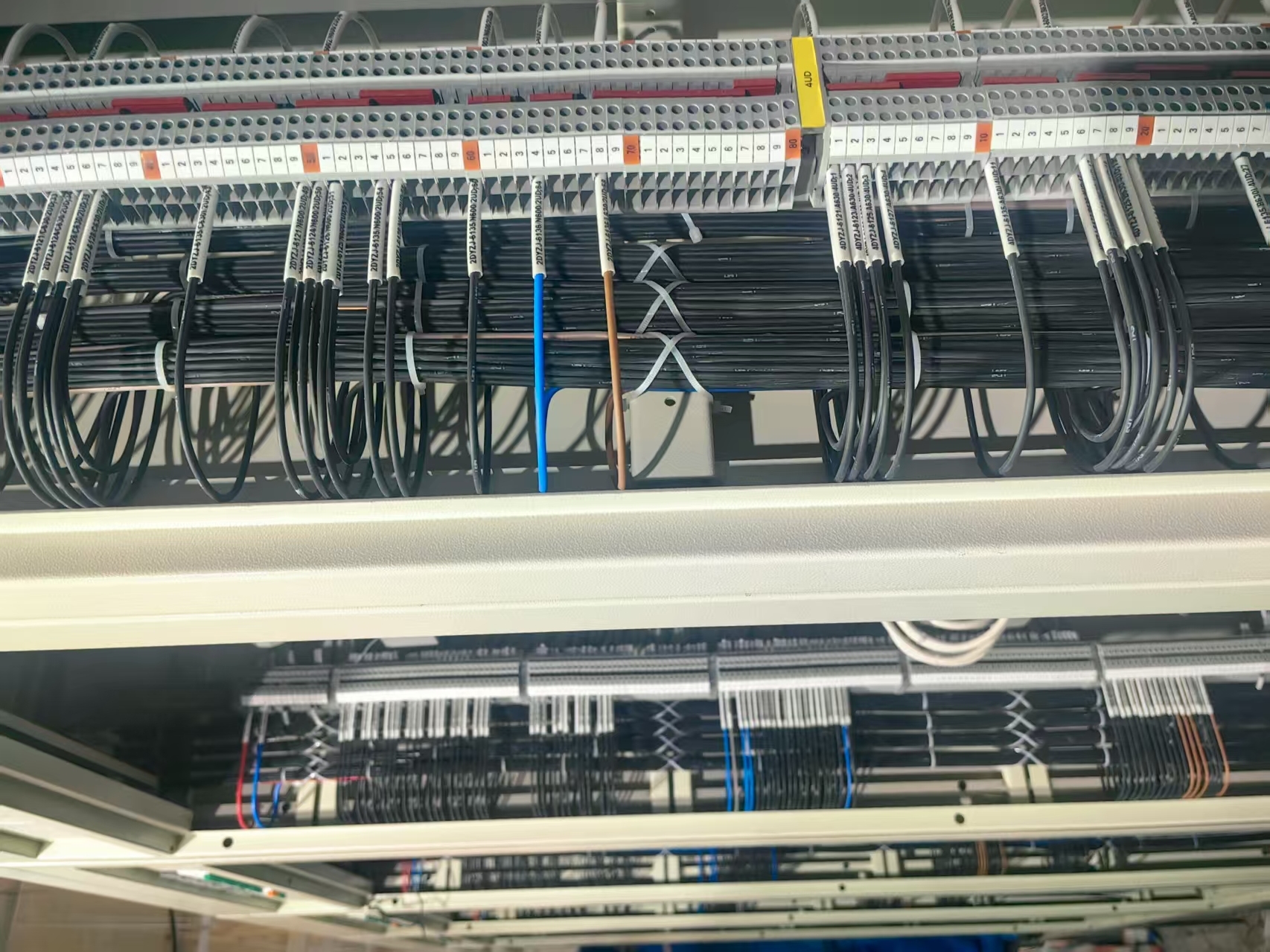

  细节上更是精益求精,他们团队敷设的红色热缩管统一截取长度误差不超2毫米,备用芯线帽排列如列阵士兵,连绑扎带的倾斜角度都严格控制在30度,敷设质量和接线工艺得到了监理、总包和业主的高度认可。

  该项目位于吉林省松原市前郭尔罗斯蒙古族自治县,山西电建承建范围包括350兆瓦风电、升压站B及储能建安工程等。作为全球最大的绿色氢氨醇一体化项目的新能源板块,建成后每年可输送绿色电量约8700万千瓦时,将进一步促进风光氢氨醇技术进步,助力吉林省氢能产业发展。

  夜幕下,崭新的升压站巍然矗立,犹如一颗强劲的“绿电心脏”,即将在塞北的长风里搏动出澎湃节奏。那些穿梭于铁塔间的风,正沿着电缆的脉络汇聚,等待着被“风速”点燃的瞬间——当第一缕电流穿透黑夜,这座氢能产业园便有了生生不息的绿色脉动。不远处,山西电建的建设者们已迎着风的方向踏上新程,在实现“双碳”目标的道路上,继续前行。
