5月20日,中国能建葛洲坝市政公司承建的新疆玉龙喀什水利枢纽工程单日完成三节点目标——工程高趾墩混凝土完成浇筑、地面厂房开挖完成、厂房首仓混凝土完成浇筑,标志着这一国家重点水利工程全面转入主体结构施工阶段。

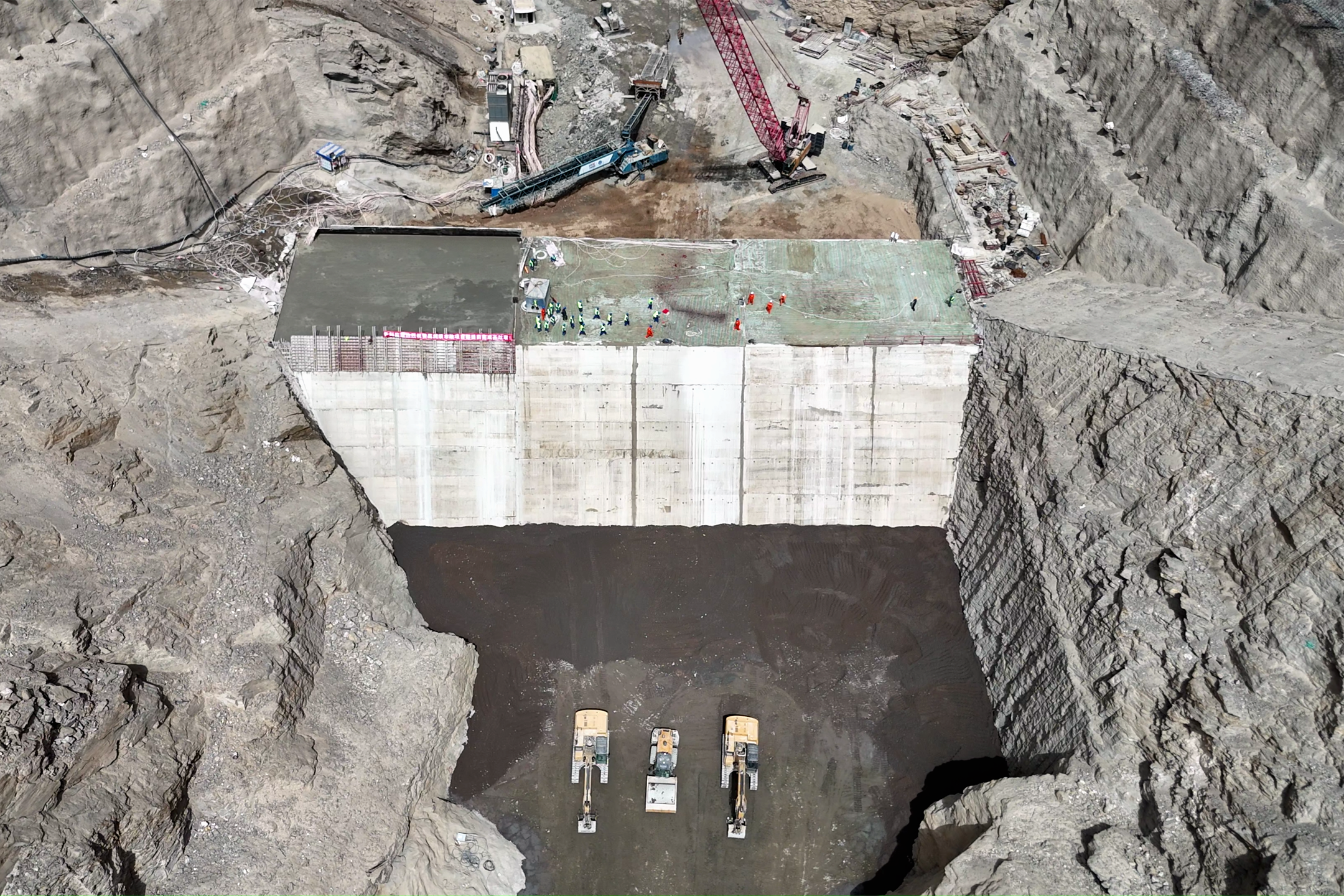

高趾墩是大坝与地基衔接的核心结构,结构墩高43米,总浇筑量达7.5万立方米,在极寒与酷暑交替的高原环境下,施工团队采用智能温控系统、热水拌合、夜间错峰浇筑等多项技术手段,实现全年无间断推进,确保了188天内高质量完成40仓分层浇筑任务。该结构完工不仅验证了大坝基础稳定性,更充分展示了我国在极端环境下的智能建造实力。

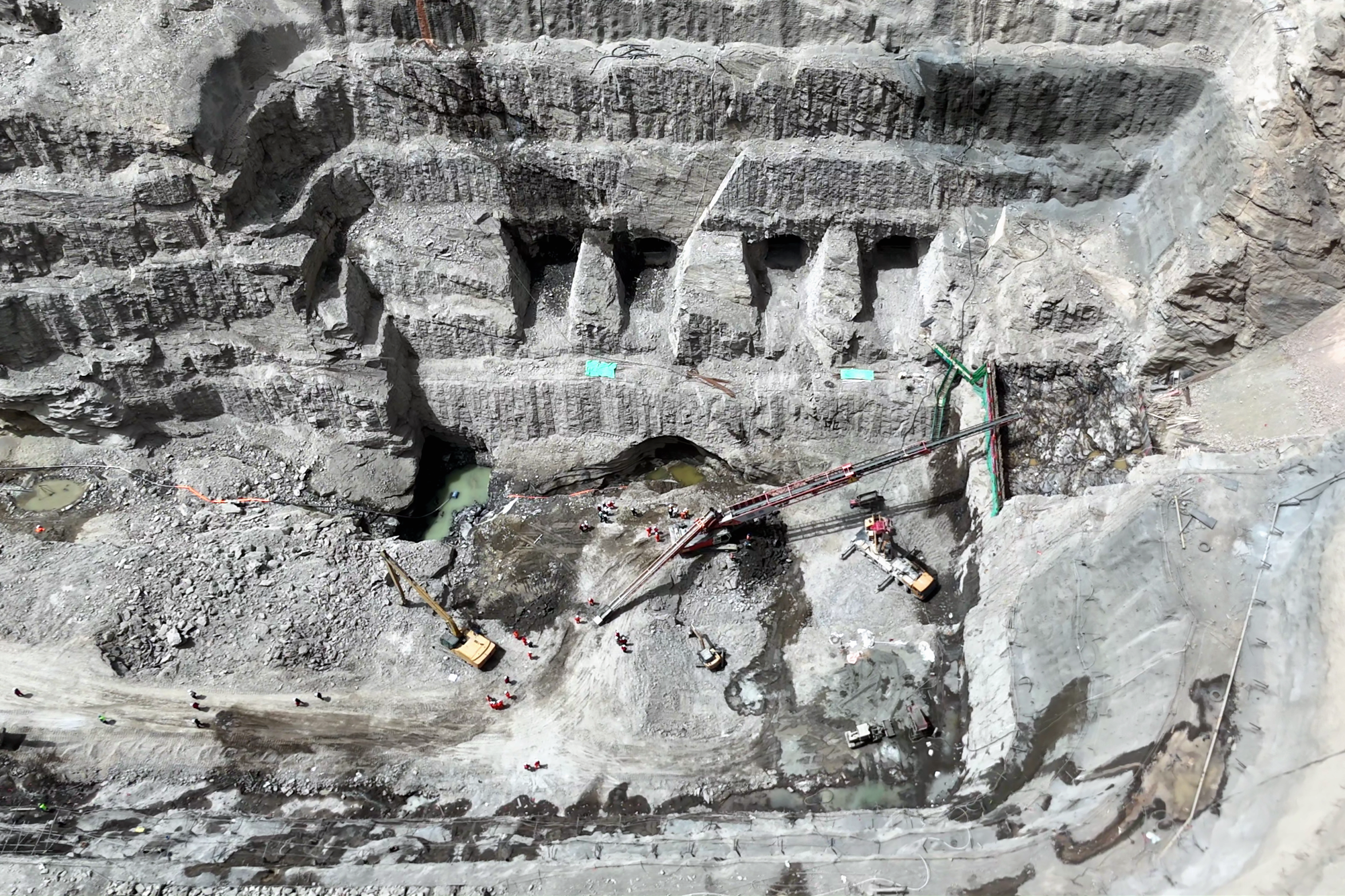

地面厂房是水利枢纽工程发电的“心脏”,自启动施工开始,累计开挖高差逾100米,涉及左岸至右岸多个高程段。在高陡边坡、狭小作业面与交叉作业干扰并存的挑战下,项目团队通过分区分层作业、预应力锚索支护、微差爆破控制、数字雷管精准起爆等方式,实现了高效、绿色、安全的施工目标。开挖期间施工人员最多达133人,多机种协同作业,昼夜不停推进。厂房首仓混凝土浇筑的成功,标志着结构施工全面提速,为后续机电设备安装与水电功能实现赢得先机。
新疆玉龙喀什水利枢纽工程是国务院确定的172项节水供水重大水利工程之一,是南疆重要水利工程。建成后总库容达5.28亿立方米,配套装机容量200兆瓦,具备灌溉、供水、防洪与发电等多重功能,将实现年供清洁电能5.2亿千瓦时,有效改善喀什河流域生态环境,提升区域综合水资源配置能力,带动区域经济社会高质量发展。
