4月28日18时,经历232个日夜的艰苦奋战,广西河池市宜州电厂洛东电站#1机组延寿改造后72小时试运行结束,正式转为电网备用机组,标志着中国能建广西水电集团圆满完成机组延寿及年度检修任务。
机组延寿需对两台运行投产超50年的水轮机进行改造,年度检修涉及5家发电单位、共22台机组,其中A修6台,B修3台,C修13台,共计1100余项工作任务。广西水电集团坚持贯彻“‘三严’(严格指标管理、过程管理、制度管理)促‘三保’(保质量、保进度、保安全)”理念,统筹推进机组延寿、常规检修和抢水发电,最终提前2天圆满完成机组延寿及年度检修任务。
凝心聚力抓进度
本着“早谋划、早部署、早安排”工作思路,广西水电集团对所属各水电站运行状况、设备缺陷进行全面摸排,针对性地定出科学、高效地检修方案,并快速推进方案落地。
2021年9月17日,宜州电厂拉浪电站#1机水轮机、延寿电站#1机水轮机延寿改造正式开工。受疫情影响,设备制造进度缓慢,广西水电集团派驻专人进行监造协调,项目职工主动放弃休息,采取“三班倒”的方式开展回装、试验工作,全力以赴赶抢工期。龙江流域水务管理中心及时提供来水预报,为项目及时消纳冬汛来水提供保障。最终,两台延寿机组提前4天并网发电。

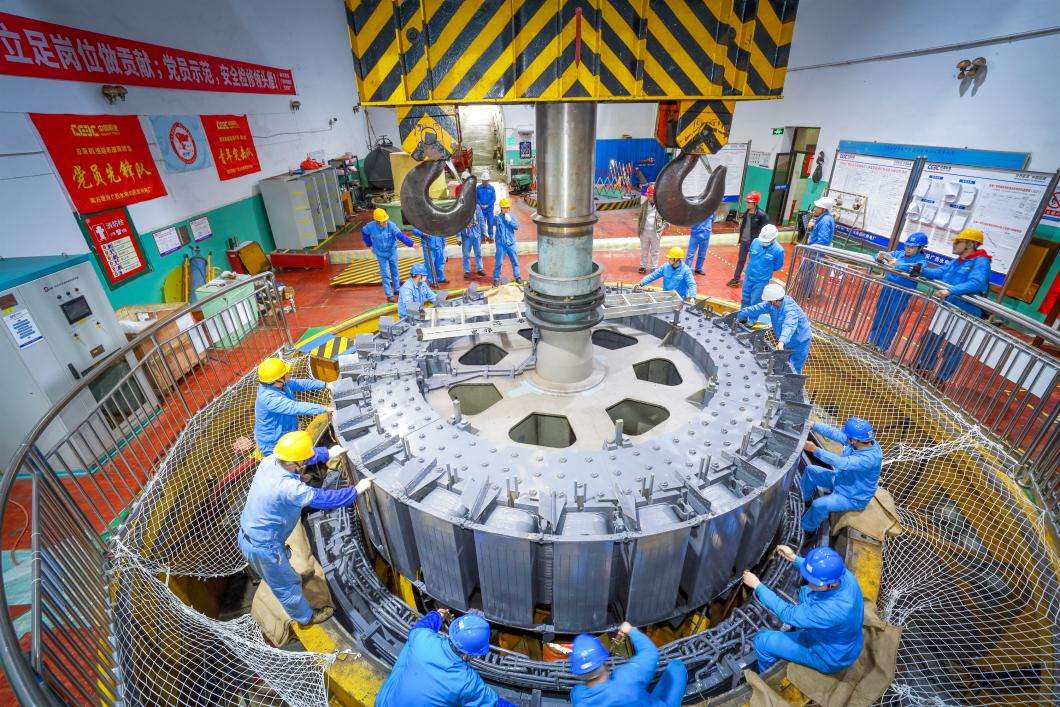

宜州电厂拉浪电站#1机转子回装现场
金城江电厂年度检修全程措施执行到位,物资、人员衔接流畅,2022年3月7日汛前圆满完成了2台A修、2台B修、3台C修,共7台机组的检修,成功解决六甲站#5机调速器桨叶油系统受油器漏油回流大、拔贡站#2机重锤关闭电磁阀与图拉博机械过速装置逻辑技术升级改造等4项技术难题。
麻石电厂在保质量保安全的前提下,持续优化措施,全力赶抢工期,53天完成3台机组C修及辅助设备、主变、一二次线路检修、维护、试验等115项工作。其中#2机组检修团队在获悉雨情后开始与洪水“赛跑”,提前2天完成检修任务。
多措并举保安全
为确保机组延寿及年度检修生产安全、设备安全、人员安全,广西水电集团结合行业规范与企业实际,修订《安全生产管理规定》《吊装作业安全管理规定》共21个安全管理制度和高风险作业制度,严格规范项目现场吊装、焊接、带电作业等高风险流程。检修期间应急演练23次,安全巡检57次,840人次参与,持续绷紧安全生产弦。
检修期间,人员、物资流动巨大,疫情出现反复。广西水电集团根据实际制定水电厂机组延寿及年度检修常态化疫情防控工作方案,从制度上压实疫情防控的主体责任。强化重点防控,对生产、生活场所,车辆、设备定期消杀。强化职工健康管理,加强职工接种疫苗“加强针”力度,同时对外联外协来厂人员坚持进行“测温、查码、报备”工作,随时做好突发应急处置,确保防疫安全和延寿检修工作有序推进。
广西水电集团将机组延寿及年度检修作为技术提升、人才培养的“练兵场”。龙江公司下桥电站在机组检修中持续探索“师徒结对、互学共进”人才培养模式,7名新入职员工跟班检修,全程参与#2机导叶轴套更换、调速油压装置检修等工作。桂茂电力公司叶茂电厂依托“劳模创新工作室”建设,发扬攻坚克难精神,技术骨干黄炳照带队攻关,两小时完成#1机压油装置组合阀活塞内部锈蚀隐患消缺工作。宜州电厂在延寿项目中,一批青年职工冲锋在前、敢于创新,较好解决机组转轮室刚性不足、真空破坏阀设计不合理等技术难题。

青年职工梁思宁在测量副发电机定子转子空气间隙
广西水电集团始终坚持“三严三保”,在圆满完成机组延寿及年度检修任务的同时,充分利用冬汛来水,抢抓发电,2022年第一季度上网电量突破3.8亿千瓦时,同比去年增长98%。下一步,广西水电集团将扎实开展防洪度汛、安全生产工作,保障水电机组安全、稳定、高效运行,为当地居民生产生活源源不断输送清洁绿色能源。
(作者:韦超誉 唐承辉)
