金色夕阳,海湾翠绿,郁郁苍苍繁茂的松树,屹立在地中海岸边,空气中弥漫着浓浓的异域情调,这里是风情万种的安塔利亚,中国人将用一流的技术,高超的本领,将中国红辉映在地中海蓝色海岸。

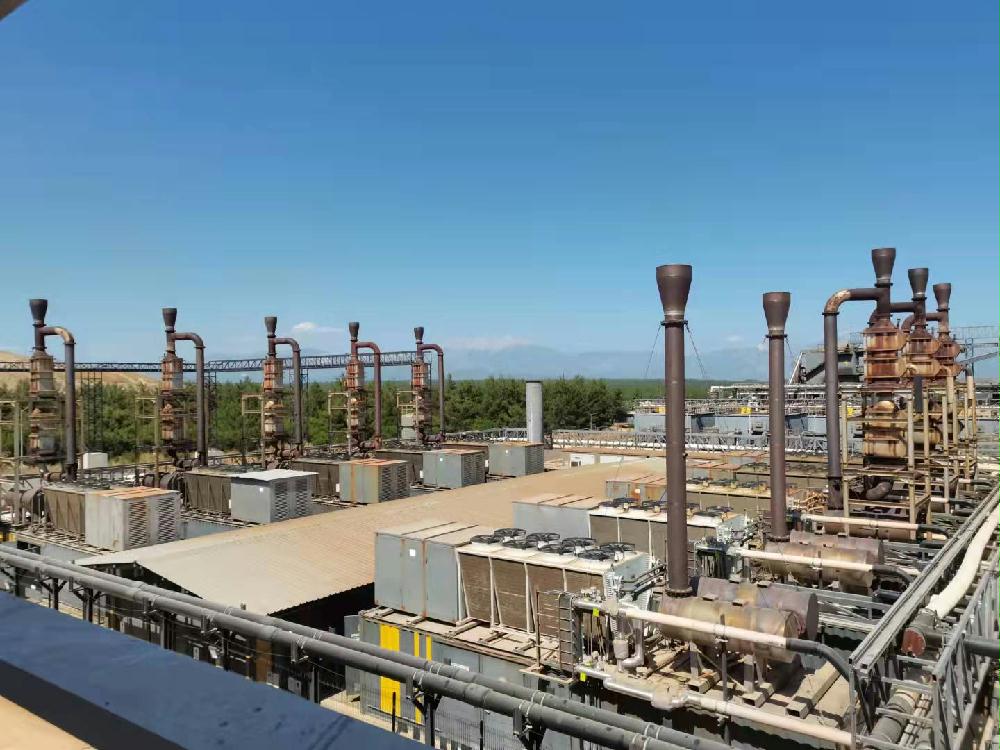

近日,中国能建龙江能建承建的土耳其安塔利亚垃圾电站改造项目顺利完成72小时试运行,运营期间,机组各系统状态、参数正常,运行平稳。该项目将改造升级现有垃圾焚烧机组,承担安塔利亚地区生活垃圾处置,可实现垃圾日处理500万吨,助力该市解决区域垃圾环保处置问题。
奔波万里 保证进度
2020年9月,为推进施工进度,保证沟通效率,土耳其办事处主任孙向勇只身前往疫情严峻的土耳其开展工作。所租住的公寓由于新冠肺炎确诊人数过多,全楼实行隔离封闭,而此时正是与业主商谈项目进程事宜的关键期。此后的三个月里,他借住在当地朋友家,外出洽谈项目时便随身带着锅具,以避免在公众场合用餐。在这样高效且直接的推进下,项目人员与业主之间的交流始终保持顺畅,为工程下一步顺利安装奠定了坚实基础。
2021年2月,安塔利亚项目负责人吴杰海等一行六人登上了前往土耳其的航班,这一天距离2021年除夕夜只有三天。经过一天的长途奔波,次日全体人员便抵达施工现场。他们积极与对口部门和对口人员建立业务联系,办理入厂手续;从土建施工到开箱验货再到方案制作,项目部始终与业主电厂厂长等相关人员密切协调配合,同时组织各种资源。实现了设备到货清点、土建移交基础、确保了施工与设备零衔接。3月9日,在一个月的时间实现了两台锅炉吊装一次就位成功,标志该项目的安装工作正式启动。
严格履约 中国速度
安塔利亚虽然位于地中海沿岸,但北面有托罗斯山阻挡与内地的交通,港口水浅,从港口到施工现场还要几百公里的路程,加大了运输困难。在电气设备运输时,石家庄市受到疫情封城,导致设备无法运输到海港,又因苏伊士运河堵塞,抵港时间再次延误。
对此,项目部一方面加强物资管理的策划,另一方面也对施工进度提出了灵活的安排。根据设备到货、图纸提供的情况,在保证安全的情况下打破工种限制,提前与ITC沟通清关需要的材料并及时提供;督促ITC的土建施工进度,在设备未抵达前对已完设备基础进行标高测量、垫铁配制等安装前的准备工作。待设备抵达现场后可立即进入安装阶段,推动项目施工进度,避免窝工。
与此同时,项目部对国内物资的监装工作也提出严格的要求,现场依据设计比对当地材料的规格、特性要求等,反复与供应商核对确保采购的材料符合设计要求,项目部采购的同一批次构件,厂家须按合同要求集港发运,这极大地提高了运输效率,缩短了工程时间。
情暖人心 共抗疫情
"眼下虽然工程建设正火热,但对员工们的关心关爱不能掉队"。项目经理吴杰海说。由于当地疫情比较严重,避免员工与土方人员过多接触,项目部所有个人生活必需品由项目指定专人代为购买,把关爱送到了每一位员工的身边。
因饮食习惯不同,在条件允许的情况下,项目部会每周做一次中餐,让大家感受到"家乡"的味道。施工现场不具备临建设施的建设,项目部在市区租住房屋作为宿舍,租用大巴车往返,24小时准时接送每一位员工。
在肆虐的疫情下,项目部在工期内先后完成了施工,汽轮机扣盖、锅炉水压、并网等重大节点一次成功,来自土耳其的监理部门相信了中国技术,中国力量,中国建造的品质得到了世界的认可。
一年时间里,一支来自龙江能建的电力施工队伍,经历了疫情、高温、语言不通等考验,用一流的技术、真诚的沟通、赢得信任,续写友谊,将中国红辉映在地中海蓝色海岸。
