中国能建安徽电建一公司承建巴基斯坦塔尔电站工程进入安装高峰期

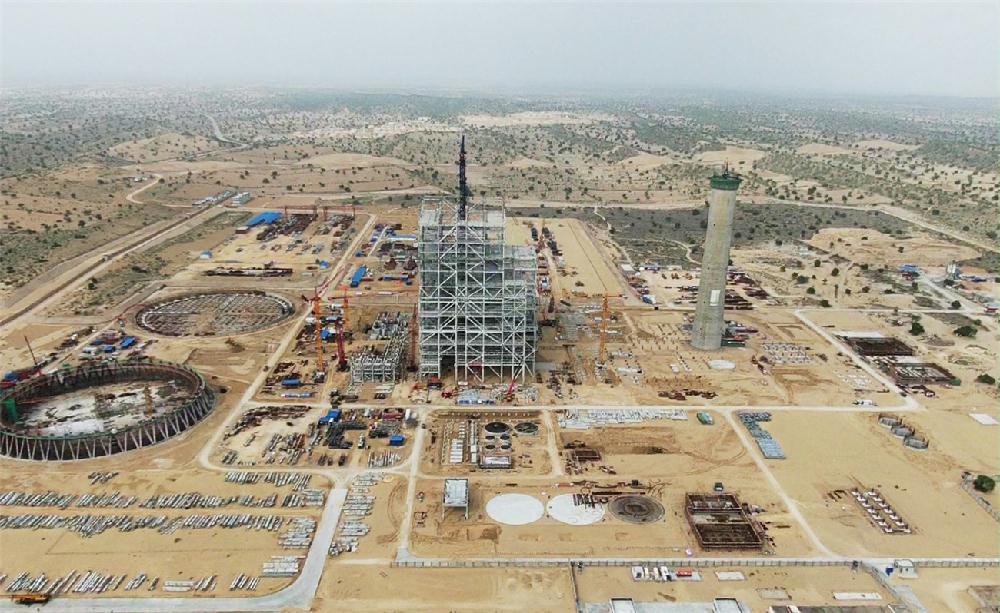

  当地时间9月26日8时28分,中国能建安徽电建一公司承建的巴基斯坦塔尔燃煤电站1号锅炉受热面顺利开焊,工程进入安装高峰期。

  为了保障受热面组合与锅炉钢架吊装等施工进度顺利衔接,安徽电建一公司统筹策划,科学配置“人、机、料”等各类资源,细致做好组合场搭设、受热面铺设、金属光谱检测、受热面尺寸检查、管口打磨、管屏通球试验、集箱内窥镜检查、受热面管口与集箱对口等数十项环节的开焊前准备工作。针对大风、高温、暴雨以及疫情等不利条件,项目部通过搭设防雨、防风棚以及部署落实其他相应措施等,把客观因素影响降到最低。针对人力资源不足,安徽电建一公司于8月中旬组织70余名关键岗位人员包机返岗,通过培训以及考核审查,安排素质优良的高压焊工精心施工,为高质量、高标准完成受热面焊接工作奠定了基础。

  塔尔燃煤电站项目为“中巴经济走廊能源项目合作协议”优先实施项目,新建2台66万千瓦超超临界机组,位于巴基斯坦塔尔煤矿一区块内。项目建成后,将通过开发本土煤炭资源实现燃煤发电,减少巴基斯坦对燃油发电的依赖,推进塔尔成为巴基斯坦的能源中心。
